|
![]() |
![]() |
Enviar sugerencia | Exportación: |
![]() ![]() ![]() ![]() |
IUE022 |
Ud |
Pozo separador de grasas, de polietileno de alta densidad (PEAD/HDPE). |
1.655,52€ |
Pozo separador de grasas, monobloque, de polietileno de alta densidad, modelo RP "RASAN", de 800 mm de diámetro nominal y 2,5 m de altura nominal, sobre solera de 30 cm de espesor de hormigón armado HA-30/B/20/IIb+Qb, encastre del cuerpo del colector 10 cm en dicha solera, ligeramente armada con malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080 y losa alrededor de la boca del cono de 150x150 cm y 20 cm de espesor de hormigón en masa HM-30/B/20/I+Qb, con cierre de tapa circular y marco de fundición clase C-250 según UNE-EN 124, instalado en junto a bordillos de aceras o zonas de las cunetas de las calles. |
Código |
Unidad |
Descripción |
Rendimiento |
Precio unitario |
Importe |
1 |
Materiales |
||||
mt10haf010psc |
m³ |
Hormigón HA-30/B/20/IIb+Qb, fabricado en central, con cemento SR. |
0,398 |
107,66 |
42,85 |
mt07ame010n |
m² |
Malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080. |
1,327 |
3,25 |
4,31 |
mt11ras170sb |
Ud |

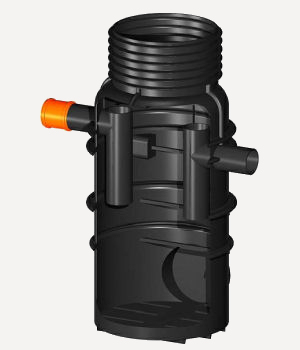

Pozo separador de grasas, monobloque, de polietileno de alta densidad, modelo RP "RASAN", de 800 mm de diámetro nominal y 2,5 m de altura nominal, con cono reductor de 600 mm de diámetro nominal en la boca, con los pates instalados, base con superficie lisa, una entrada con manguito de unión con junta elástica de 125 mm de diámetro y una salida de 125 mm de diámetro, con ventilación incorporada, según UNE-EN 13598-2. |
1,000 |
1.424,72 |
1.424,72 |
mt10hmf010kn |
m³ |
Hormigón HM-30/B/20/I+Qb, fabricado en central, con cemento SR. |
0,349 |
102,80 |
35,88 |
mt46tpr010g |
Ud |
Tapa circular y marco de fundición dúctil de 660 mm de diámetro exterior y 40 mm de altura, paso libre de 550 mm, para pozo, clase C-250 según UNE-EN 124. Tapa revestida con pintura bituminosa y marco sin cierre ni junta. |
1,000 |
54,11 |
54,11 |
Subtotal materiales: |
1.561,87 |
||||
2 |
Equipo y maquinaria |
||||
mq04cag010a |
h |
Camión con grúa de hasta 6 t. |
0,251 |
50,01 |
12,55 |
Subtotal equipo y maquinaria: |
12,55 |
||||
3 |
Mano de obra |
||||
mo041 |
h |
Oficial 1ª construcción de obra civil. |
1,922 |
17,24 |
33,14 |
mo087 |
h |
Ayudante construcción de obra civil. |
0,961 |
16,13 |
15,50 |
Subtotal mano de obra: |
48,64 |
||||
4 |
Costes directos complementarios |
||||
% |
Costes directos complementarios |
2,000 |
1.623,06 |
32,46 |
|
Coste de mantenimiento decenal: 82,78€ en los primeros 10 años. |
Costes directos (1+2+3+4): |
1.655,52 |
Pliego de condiciones
UNIDAD DE OBRA IUE022: POZO SEPARADOR DE GRASAS, DE POLIETILENO DE ALTA DENSIDAD (PEAD/HDPE). CARACTERÍSTICAS TÉCNICAS Formación de pozo separador de grasas, monobloque, de polietileno de alta densidad, modelo RP "RASAN", de 800 mm de diámetro nominal y 2,5 m de altura nominal, con cono reductor de 600 mm de diámetro nominal en la boca, con los pates instalados, base con superficie lisa, una entrada con manguito de unión con junta elástica de 125 mm de diámetro y una salida de 125 mm de diámetro, con ventilación incorporada, sobre solera de 30 cm de espesor de hormigón armado HA-30/B/20/IIb+Qb, encastre del cuerpo del colector 10 cm en dicha solera, ligeramente armada con malla electrosoldada ME 20x20 Ø 8-8 B 500 T 6x2,20 UNE-EN 10080 y losa alrededor de la boca del cono de 150x150 cm y 20 cm de espesor de hormigón en masa HM-30/B/20/I+Qb; con cierre de tapa circular y marco de fundición clase C-250 según UNE-EN 124, instalado en junto a bordillos de aceras o zonas de las cunetas de las calles. El precio incluye los equipos y la maquinaria necesarios para el desplazamiento y la disposición en obra de los elementos, pero no incluye la excavación ni el relleno del trasdós. NORMATIVA DE APLICACIÓN Elaboración, transporte y puesta en obra del hormigón: Instrucción de Hormigón Estructural (EHE-08). Ejecución: CTE. DB-HS Salubridad. CRITERIO DE MEDICIÓN EN PROYECTO Número de unidades previstas, según documentación gráfica de Proyecto. CONDICIONES PREVIAS QUE HAN DE CUMPLIRSE ANTES DE LA EJECUCIÓN DE LAS UNIDADES DE OBRA DEL SOPORTE. Se comprobará que la ubicación se corresponde con la de Proyecto. PROCESO DE EJECUCIÓN FASES DE EJECUCIÓN. Replanteo. Colocación de la malla electrosoldada para la solera. Vertido y compactación del hormigón en formación de solera. Colocación del pozo. Conexionado de los colectores al pozo. Vertido y compactación del hormigón para formación de la losa alrededor de la boca del cono. Colocación de marco, tapa de registro y accesorios. Comprobación de su correcto funcionamiento. Realización de pruebas de servicio. CONDICIONES DE TERMINACIÓN. El pozo quedará totalmente estanco. PRUEBAS DE SERVICIO. Prueba de estanqueidad parcial. Normativa de aplicación: CTE. DB-HS Salubridad CONSERVACIÓN Y MANTENIMIENTO. Se protegerá frente a golpes, en especial durante el relleno y compactación de áridos, y frente al tráfico pesado. CRITERIO DE MEDICIÓN EN OBRA Y CONDICIONES DE ABONO Se medirá el número de unidades realmente ejecutadas según especificaciones de Proyecto. |
Residuos generados
Código LER |
Residuos generados |
Peso (kg) |
Volumen (l) |
17 01 01 |
Hormigón (hormigones, morteros y prefabricados). |
5,109 |
3,406 |
17 04 05 |
Hierro y acero. |
0,205 |
0,098 |
Residuos generados: |
5,314 |
3,504 |
|
15 01 01 |
Envases de papel y cartón. |
0,072 |
0,096 |
Total residuos: |
5,386 |
3,600 |
